全力奋战二季度 紧抓建设黄金期
时至盛夏,万物并秀。2023年的“进度条”已悄然过半,高屋置业上下一心,以昂扬之姿、奋进之势,紧抓施工黄金期,在商品房、保障性租赁住房、动迁安置房等多领域奏响仲夏“节”报,以“半年红”为新起点,奋力冲刺“全年胜”!

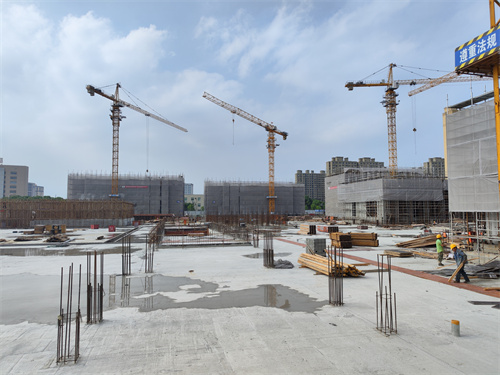

奉发·名邸项目位于奉贤新城10单元,东临文耀路,南至庙泾中心河,西至定奉路,北至解放东路。目前,该项目处于室内装饰装修阶段,已基本完成脚手架拆除工作,场内正在进行外幕墙安装施工及保温地坪施工,精装修单位已进场施工。预计7月全部塔吊完成拆除,全部窗扇安装完成,保温地坪全部完成,精装修工程持续推进。

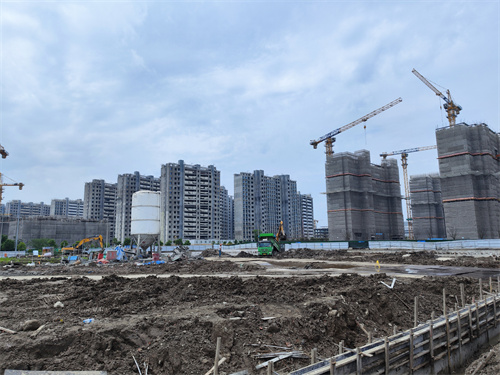

奉发·贤荟悦邸项目位于奉贤区庄行镇,东至规划绿地,南至解放西路,西至钜庭路,北至吕桥路。目前,该项目首开区、次开区地下结构已完成,处于地上结构施工阶段,首开区高层结构平均完成至10层。高层及上下叠共计5个户型样板房已对外开放,首批次住宅已于6月15日开启预售认筹工作,6月28日盛大开盘,32套叠墅即开即罄 。预计7月全部楼栋结构出正负零,同时完成地下室土方回填。
奉发·右岸晶邸项目位于奉贤区金海街道,东至庆园路,南至联系河,西至碧园路,北至高丰路。目前,该项目已完成围护工程施工、上部结构图纸会审及设计交底,正在进行基坑降水及首层土开挖。预计7月完成基坑降水及部分区域土方开挖,并开始垫层及地下室底板浇筑工作。
奉贤新城12单元25A-01A区域地块项目位于奉贤区青村镇,东至德欣路,南至建设用地,西至金钱公路,北至南港路。目前,该项目处于主体结构施工阶段,地下结构已出±0,号楼平均完成至5层。预计7月号楼主体结构平均完成至8层。
奉贤新城12单元26A-01A区域地块项目位于奉贤区青村镇,东至贤浦路,南至徐家路,西至德欣路,北至南港路。目前,该项目处于主体结构施工阶段,地下结构已出±0,号楼平均完成至4层。预计7月号楼主体结构平均完成至7层。
如意雅园项目位于奉贤区柘林镇基地东,南侧均至规划贝港河,西至规划青龙桥路,北至规划新北东路。目前,该项目实体工作量已完成,项目管理人员正积极对接相关部门,有序推进项目竣工验收,本月已完成节能验收,预计7月完成绿化现场验收。
踔厉奋发踏新程,笃行不怠向未来。下半年是高屋置业和奉发集团发展的关键期,也是“爬坡过坎”的攻坚期,高屋将不惧酷暑“烤”验,全力推进项目建设提质增效,力争完成产值任务,为集团“三年行动计划”完美收官贡献高屋力量。
