高屋置业作为奉发集团旗下子公司,积极践行“品质奉发”理念,扛起身为国企的责任担当,以奋力走好新时代“奉贤美、奉贤强”的新征程为己任,不断打造奉贤城市新地标、新名片。

奉发·名邸项目位于奉贤区南桥镇,东临文耀路,南至庙泾中心河,西至定奉路,北至解放东路。

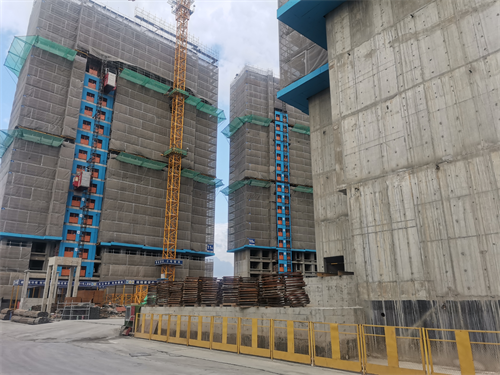

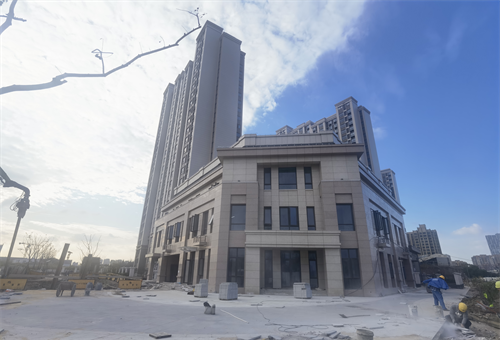

目前,高层主体结构完成3/4,叠墅主体结构已全部完成。备受期待的样板房已完成选材工作,精装修进程过半。计划于11月完成样板房精装修,并争取尽快取得预售证、完成首批次房屋认筹。

庄行镇B-07B-04区域地块项目位于奉贤区庄行镇,东至规划绿地,南至解放西路,西至钜庭路,北至吕桥路。

目前,正在进行施工图深化设计,桩基工程施工完成进度3/4。计划于11月完成桩基工程、售楼处和叠墅室内设计方案以及示范区景观绿化设计方案,取得审图合格证(除桩基)和工程规划许可证。

奉贤新城16单元28-01区域地块项目位于奉贤区金汇镇,东至庆园路,南至联系河,西至碧园路,北至高丰路。

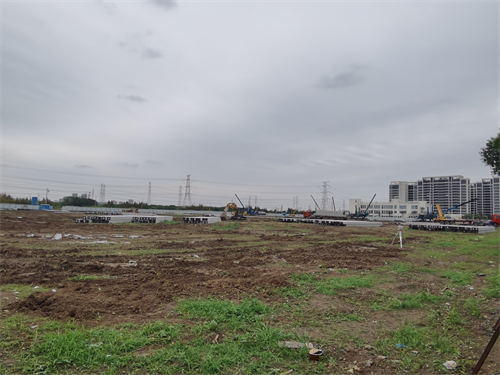

目前,处于工程建设前期阶段,设计方案已通过规划部门的审核,正在与政府相关部门确定临地事宜,现场“三通一平”同步推进中。计划于11月完成立项备案及项目报建、取得用地规划许可证,完成桩基和基坑围护施工图及预审。预计2023年1月中旬取得桩基施工许可证。

奉贤新城12单元25A-01A区域地块项目位于上海市奉贤区青村镇,东至德欣路,南至建设用地,西至金钱公路,北至南港路。

目前,已完成桩基工程,并已于10月28日取得审图合格证(除桩基),11月4日取得工程规划许可证,11月8日取得办结施工许可(除桩基),正在进行基坑围护前准备工作,计划11月中旬开始围护施工。

奉贤新城12单元26A-01A区域地块项目位于上海市奉贤区青村镇,东至贤浦路,南至徐家路,西至德欣路,北至南港路。

目前,已完成桩基工程施工,正在进行桩静载检测试验,计划于11月取得审图合格证(除桩基)、工程规划许可证,办结施工许可(除桩基)。

如意雅苑项目位于奉贤区柘林镇基地东,南侧均至规划贝港河,西至规划青龙桥路,北至规划新北东路。

目前,处于装饰装修室外总体阶段,装饰装修即将完成,室外总体完成80%,计划于12月底基本具备验收条件。

九华锦苑项目位于奉贤区奉浦街道,东临规划河道,南临规划运河路,西临07A-01地块,北临运河北路。

目前,4栋住宅室内装饰工程接近尾声,室外总体工程完成4/5,项目整体已基本成型。计划于11月底启动综合验收工作,12月份完成竣工备案并交付。

高屋置业将进一步扛稳职责使命,敢为改革创新先行者,勇当区域国企排头兵,立足“四新四大”新发展路径,不断提升奉贤人居住宅品质,以企业转型升级推动高质量发展,实现高屋置业与奉贤地区的和谐共融、共进、共赢局面。
