建设脚步不停歇,奋进冲刺待秋实

作者: 来源:本站 发表时间:2023/9/1 17:43:17 查看:

已过立秋,热潮依旧。高屋置业全体上下一心、锚定目标、奋力攻坚,以精益求精的态度、持“质”以恒的精神,不断推进项目建设,为筑就人民美好生活的港湾不懈奋斗。

奉发·名邸项目位于奉贤区南桥镇,东临文耀路,南至庙泾中心河,西至定奉路,北至解放东路。目前,项目处于室内装饰装修及室外总体施工阶段,5#、10#幕墙大面石材已干挂完成,6#、11#东侧、西侧、南侧幕墙干挂石材已完成,北侧连廊区域正在干挂石材,细部造型及格栅正在有序施工,同时室外土方回填大面已完成。计划9月底基本完成幕墙工程施工、精装修工程大面施工。

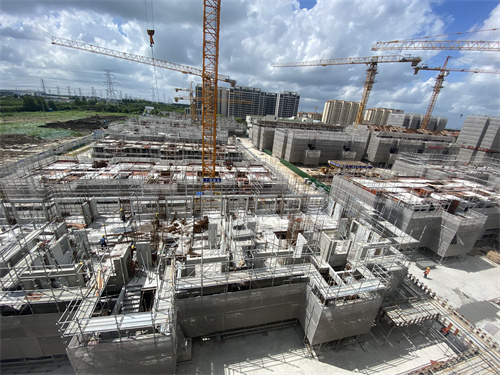

奉发·贤荟悦邸项目位于奉贤区庄行镇,东至规划绿地,南至解放西路,西至钜庭路,北至吕桥路。目前,项目处于地上结构施工阶段,首开区全部结构已完成封顶,首开区高层二结构平均完成至10层,二批次楼栋形象进度已达到预售要求。计划9月完成交付样板间施工。

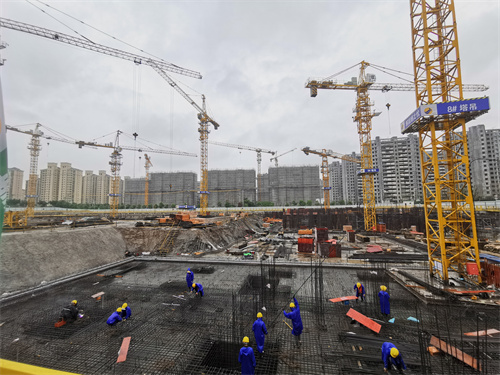

奉发·右岸晶邸项目位于奉贤区金海街道,东至庆园路,南至联系河,西至碧园路,北至高丰路。目前,项目处于土方开挖及地下结构施工阶段,已完成项目西侧楼栋底板浇筑及7#周边墙柱钢筋绑扎。计划9月完成地下室底板浇筑,样板房楼栋结构出正负零。

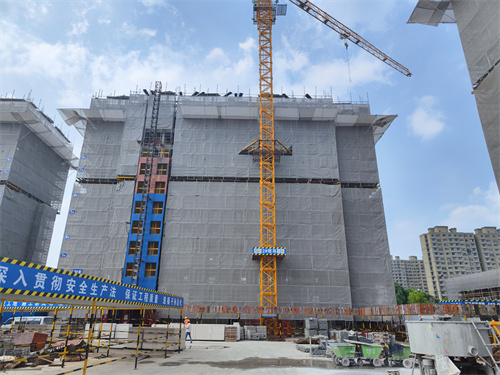

青春公寓项目位于奉贤区青村镇,东至德欣路,南至建设用地,西至金钱公路,北至南港路。目前,项目处于主体结构施工阶段,号楼主体结构平均完成至11层,二次结构平均完成至4层。计划9月号楼主体结构平均完成至14层,二次结构平均完成至10层。

风华公寓项目位于奉贤区青村镇,东至贤浦路,南至徐家路,西至德欣路,北至南港路。目前,项目处于主体结构施工阶段,号楼主体结构平均完成至10层,二次结构平均完成至3层。计划9月号楼主体结构平均完成至14层,二次结构平均完成至10层。

如意雅园项目位于奉贤区柘林镇基地东,南侧均至规划贝港河,西至规划青龙桥路,北至规划新北东路。目前,项目实体工作量已完成,项目管理人员正积极对接政府相关部门,有序推进项目竣工验收,本月已完成规划现场验收及绿化现场验收。计划9月完成规划公示,同时准备启动“一房一验”工作。

在党的二十大精神指引下,高屋置业将始终秉承勇立潮头、奋楫扬帆的精神,争当贤城建设“领跑者”、高质量发展“排头兵”,以高度的使命感和责任感,推进各在建项目建设,打造标杆工程、精品工程,奋力冲刺三季度,决战决胜下半年,为走好“奉贤美、奉贤强”的高质量发展新征程贡献高屋力量。
