初冬降温不降速,稳步攻坚保进度

作者: 来源:本站 发表时间:2023/12/5 9:20:05 查看:

立冬已过,小雪初来。上海寒潮来袭,气温骤降,高屋置业各开发项目却是一派热火朝天的建设景象。项目建设者,正聚焦全年目标任务,紧扣关键时间节点,以拼搏之势严控质量安全,以奋进之姿推进项目建设。

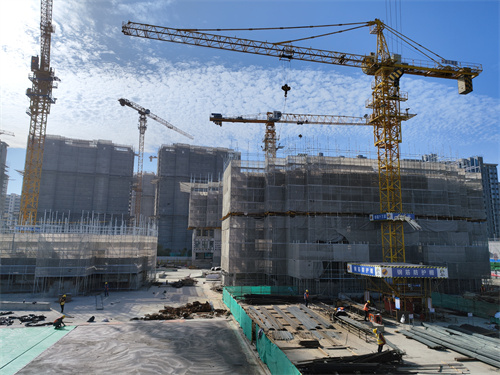

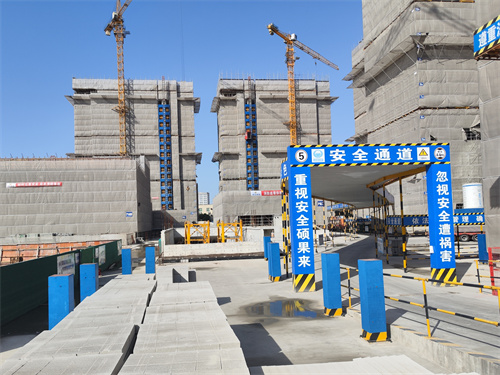

奉发·名邸 项目位于奉贤区南桥镇,东临文耀路,南至庙泾中心河,西至定奉路,北至解放东路。目前,项目处于室内装饰装修及室外总体施工阶段,已基本完成幕墙工程和景观主体结构施工,绿化大型苗木种植及五大管线室外预埋已完成,室内装修进入收尾阶段,细节部分正在持续推进。计划12月完成所有室外总体景观和室内精装工程。

奉发·贤荟悦邸项目位于奉贤区庄行镇,东至规划绿地,南至解放西路,西至钜庭路,北至吕桥路。目前,项目已完成主体结构施工,叠墅二结构平均完成至2层,高层及洋房二结构施工已完成。计划12月完成叠墅二结构施工及高层内外墙抹灰。

奉发·右岸晶邸项目位于奉贤区金海街道,东至庆园路,南至联系河,西至碧园路,北至高丰路。目前,项目处于地下结构及地上结构施工阶段,首开区高层楼栋平均完成至5层,多层楼栋平均完成至2层,样板房精装修施工持续推进。计划12月完成地下结构施工,并完成样板房精装并开放。

青春公寓项目位于奉贤区青村镇,东至德欣路,南至建设用地,西至金钱公路,北至南港路。目前,项目已完成全部号楼主体结构封顶,号楼二次结构平均完成至15层。计划12月完成全部号楼二结构施工,持续推进内外墙粉刷及窗框栏杆安装工作。

风华公寓项目位于奉贤区青村镇,东至贤浦路,南至徐家路,西至德欣路,北至南港路。目前,项目处于主体结构施工阶段,号楼主体结构平均完成至18层,二次结构平均完成至13层。计划12月完成全部号楼主体结构封顶,二次结构平均完成至17层。

如意雅园项目位于奉贤区柘林镇基地东,南侧均至规划贝港河,西至规划青龙桥路,北至规划新北东路。目前,项目正全面推进项目竣工验收工作,11月已完成档案、民防、交通委、交警、消防等验收及水、电配套证明,并完成了分户验收整改。计划12月完成联审平台竣工资料提交工作,完成项目竣工备案。

征程万里风正劲,重任千钧再奋蹄。高屋置业将继续以争分夺秒的干劲、攻坚克难的决心、久久为功的韧劲,克服各种复杂局面和困难挑战,在充分保证质量安全的前提下,全力以赴推进项目建设,为集团三年行动计划圆满收官打下坚实基础,为实现“奉贤美、奉贤强”的新跨越而不懈奋斗。
